söndag 17 februari 2019

Tillbyggnad Vecka 16

Artur är i Polen den här veckan men både Maciek och Elektrikern var på plats vid halv åtta och började jobba. Maciek monterade anslutningen till centraldammsugaren på väggen mot vardagsrummet och kunde därefter gipsa och spackla sista delen i köket. Dom bar ut överblivna gips och OSB skivor så det är bra med plats i utbyggnaden nu. Maciek fortsatte spackla och elektrikern monterade kåporna för spottarna i taket. Han säkrade även upp elskåpet till 25 ampere. Jag ringde och pratade med Bosse då jag vill få lite kontroll över planeringen dom sista veckorna. Vi kommer ju åka iväg tidigt på morgonen den 2a Mars och jag vill gärna att el finns i tillbyggnaden då och jag vill veta hur vi ska göra med möbler och garderober och allt innehåll så att dom kan göra om kök, befintligt kontor och Karmas rum till 2st rum. Ulli sålde Karmas våningssäng så den skall monteras ner på Torsdag då köparen kommer och hämtar den på Fredag.

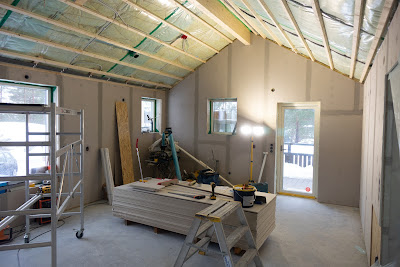

Gips nu i hela köket

Tallrikar för spotlights i taket

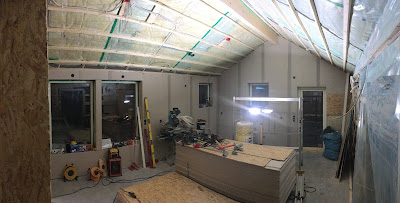

Jag skulle till kontoret på Tisdagen och försökte vänta in Maciek så jag slapp lämna huset upplåst och obevakat men jag var tvungen att göra just det. Jag ringde Bosse innan och försäkrade mig om att Maciek skulle komma idag innan jag åkte. Efter lunch ringde larmcentralen och rapporterade ett nätfel. Strömmen kom inte tillbaks vilket jag tyckte var underligt då killarna vet var säkringarna sitter så jag blev lite stressad men det var ingen fara. Det var jordfelsbrytaren men Maciek såg inte det men hade inte behövt ström då han spacklat hela dagen, Han fick vara utan radio bara. Jag såg ingen skillnad inomhus utan ett lager spackel till bara. På kvällen sms:ade jag en temporär kod till Maciek som han kan använda för att låsa upp huset om vi inte är hemma så vi slipper lämna det olåst.

På Onsdagen körde Maciek på med spackling och började slipa väggarna. Koden han fick fungerade och jag fick en notifiering på min telefon då han gick in i huset.

Maciek fortsatte slipa alla väggar på Torsdagen, ett riktigt hästjobb. Rörmokaren var också på plats och kopplade lite rör som skall till elpannan för värmegolvet. På Torsdag kväll monterade vi ner Karmas våningssäng så hon får ligga på en madrass på golvet nu några veckor.


Rören kommer ut ovanför fördelaren och skall anslutas till elpannan

Så är rören dragna i väggen sett från Toaletten

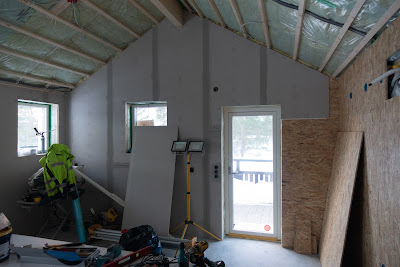

På Fredagen började Maciek måla väggarna. Färgerna blev lite ljusare än vad jag förväntat mig men det beror antagligen på att det bara är grundfärgen. tydligen blir det lite mörkare när man målar dom sista strykningarna. Dock så syntes alla spackelskarvar väldigt tydligt så Maciek blir tvungen att korrigera och grundmåla igen. Mistral var förbi med sin Lastbil och hämtade överblivet material så det blev lite tommare på tomten men han lastade även av golvklinkers. På Fredag kväll kom köparen av sängen förbi och hämtade sängen, skönt för den tog upp halva köket även fast den var nermonterad.

Första strimman färg

Lite mörkare grått i Köket

Olivgrönt på Kontoret

På Lördag var Maciek tillbaks och spacklade allt igen och städade undan så att det går att lägga golv efter helgen. Han hann inte med någon mer strykning så efter golvet är lagt så får dom täcka golvet och slutföra målningen. Blir tajt om tid då köket kommer på Fredag och nu går det inte att skjuta på mer.

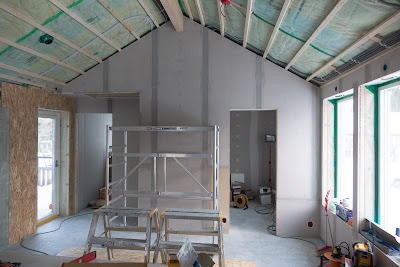

Alla ojämnheter spacklade igen

Städat och redo för plattsättarna

lördag 9 februari 2019

Tillbyggnad Vecka 15

Både Elektriker och Byggare var igång strax efter klockan sju. Det var närmare -15 grader men skön temperatur i utbyggnaden trots inga element, det är välisolerat med andra ord. Jag pratade med Artur och vi sa att vi öppnar upp väggen på Tisdag istället då det var så kallt. Mig passade det bättre då jag inte hunnit få R410 adaptern jag beställt. Elektrikern fortsatte med dragning av el och kopplade ur befintliga dosor som blir drabbade när väggen rivs. Artur & Mazek isolerade väggarna ytterligare och satte OSB i hela köket. Dom satte lite gips i köket innan dom var klara för dagen. Jag frågade hur dom skulle hinna med att lägga golvet innan köket kommer den 13e och dom sa att det var ingen fara, dom lägger inte golv under köksskåpen. Jag tyckte det lät lite konstigt och googlade först på hur man gör och det finns inget rätt eller fel. Man gör antingen det ena eller det andra. Jag pratade även med Danne och han tyckte det var självklart att golvet skulle vara under köksbänkarna och vitvarorna och jag tycker ju också det. Om man mot förmodan vill göra om något så blir det ju extra jobbigt annars. Jag pratade med Bosse och sa att jag vill ha golv under köket och dom skulle ordna det på något sätt.

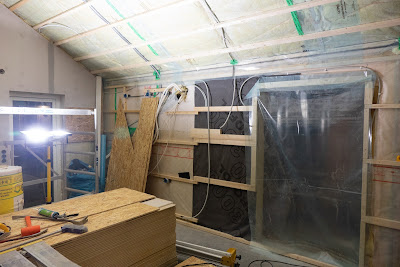

Färdigisolerat i köket

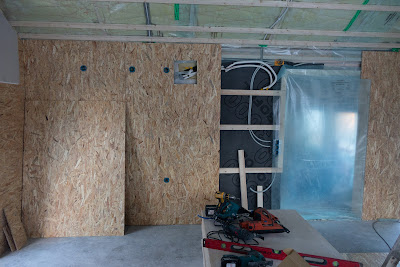

OSB i hela köket

Lite gips på plats i köket

Ett virrvarr av elrör
Alla var på plats Tisdag morgon och Ulli och Artur backade in i varandra när Ulli skulle åka iväg till jobbet. Ingen blev skadad och inga större märken på bilarna som tur är. Artur och Mazek satte gips i hela köket förutom på väggen mot vardagsrummet. Vid lunch började dom montera bort fönster och dörr och reglade upp väggen. Dom hann även sätta gips mot vardagsrummet och spackla. Elektrikern drog el invändigt och monterade spotlights i takfoten. Nu är det öppet från vardagsrummet till nya delen och det hänger bara plast i öppningen. Dels så blir det plötsligt mer att värma upp och nu måste vi låsa och låsa upp för byggarna samt det kommer bli en helt annan ljudnivå för mig när jag jobbar hemma. Det är dessutom rejält dammigt i vardagsrummet och vi får nu stå ut med byggdamm ett par veckor, kommer vi inte klara ossi från. Vi sköt på urkopplingen av luftvärmepumpen ytterligare och nu är planen Onsdag.

Dörr & Fönster bortmonterade

Spotlights i takfoten

Väggen gipsad och spacklad och en provisorisk dörr av plast
Killarna var åter på plats Onsdag morgon och Elektrikern monterade elskåpet, drog mer el och kopplade in takfotsbelysningen så att huset nu blir upplyst, Väldigt trevligt. Artur och Mazek fortsatte sätt gips invändigt och satte så mycket dom kunde på toaletten, nu måste rörmokaren komma och dra rör innan dom kan slutföra. Dom snackade om att Bosse skulle komma men alla drog vid halv fyra och strax efter hörde jag att någon kom och det var Bosse som missade dom andra med ett par minuter. Vi gick igenom lite av det ekonomiska, vad som kommer att tillkomma offerten osv, vi var överense och inga konstigheter där. Bosse sa att vi nog måste skjuta på leveransen utav köket då det blir tajt att hinna lägga golvet till på Onsdag. Dom måste hinna klart med gips på alla väggar och grund-målning innan dom lägger golvet och sedan kan dom montera köket. Hoppas det inte är försent att flytta fram leveransen nu bara. Jag skall ringa Elgiganten imorgon förmiddag. Vi hann inte med att flytta luftvärmepumpen så vi sa att vi tar det på Fredag morgon.

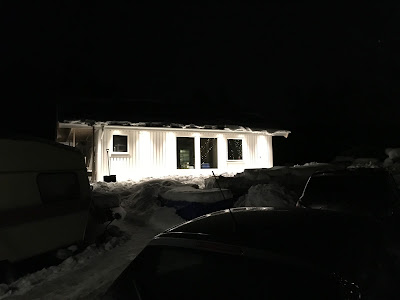

Huset ser riktigt inbjudande ut på kvällen
På Torsdagen var jag borta hela dagen men när jag kom hem så hade killarna hunnit med mycket. Gips i större delen av köket. Dom hade täckt igen väggen mot loftet och satt ventiler både på loft och på toaletten. Mazek hade börja spackla där det var gipsat och Elektrikern hade dragit än mer rör och börjat koppla ihop det i elskåpet. På lunchen fick jag besked av Bosse att dom ville att köket skulle levereras i slutet av vecka 8 så jag ringde Elgiganten och nu är leveransdatum den 22a Februari.

Gips återstår mot vardagsrum

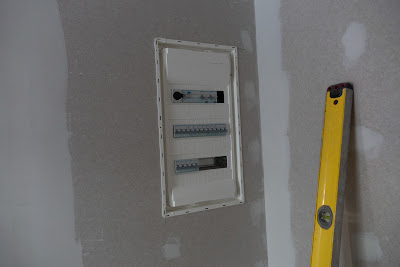

Elskåpet blir lika stort som befintligt elskå

Loftet nu täckt med vägg

Väggen mot vardagsrummet återstår

På fredag morgon var jag redo att köra igång med värmepumpen men Artur var inte redo och tyckte vi skulle ta det efter lunch istället. Jag pratade med Elektrikern om att propparna går mycket just nu och han tyckte att vi bör säkra upp till minst 20A så jag kollade vad det skulle kosta och att säkra upp till 25A kostar ca 280kr/mån mer men inga avgifter förutom det så jag bad elektrikern göra det. Blir nog nästa vecka. Dom fortsatte gipsa och spackla på förmiddagen och vid 12 började elektrikern skruva på sig, han vill komma igång med värmepumpen och jag gjorde enligt instruktioner jag fått och hoppas nu att allt blev rätt så att kylmediumet nu befinner sig i kompressorn. Dom fortsatte montera gips och spacklade. Värmepumpen blev inte inkopplad igen så vi får vara utan den en natt så old school elementen får bränna lite damm. Strax innan dom skulle ge sig av var jag ut och hämtade ved och såg då att ventilen på Toaletten och den på kontoret sitter väldigt nära varandra men på helt olika höjd. Det ser inte alls bra ut och jag kommer störa mig på det. Jag frågade Artur varför dom satt ventilerna på olika höjd och han började snacka om någon regel men efter att ha kollat på massa kort jag tagit kan jag inte se någon regel som skulle kunna ställt till problem. Dessutom borde dom ändå frågat mig hur jag ville ha det innan dom bara tog beslutet.

Väggen kan slutföras då rören har kapats och kopplats ihop

Gips och spacklat

Det börjar bli klart för grundmålning

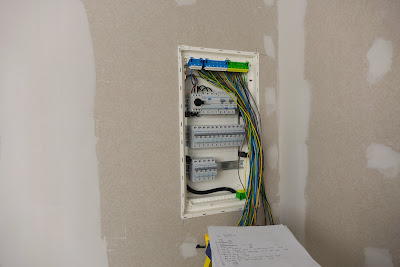

Elcentralen verkar var ihopkopplad med automatsäkringar

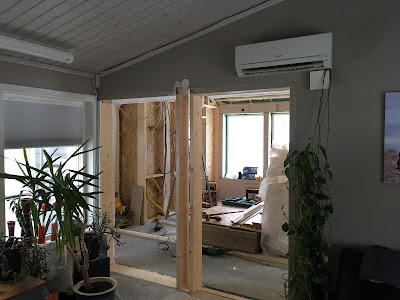

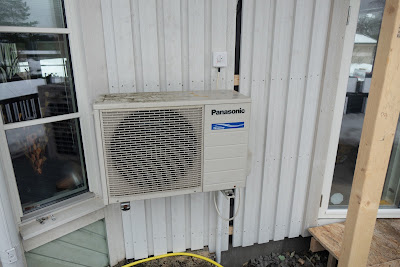

Dom dök upp vid halv nio på Lördagen och stängde igen väggen mot vardagsrummet samt lade in rören för värmepumpen i det stora röret. Dom monterade även tillbaks kompressorn till sin rätta plats och sa till när allt var klart. Då var det min tur att koppla på vakuumpumpen, vakuum suga och sedan öppna ventilerna. Det gick väldigt smidigt och någon halvtimme senare var luftvärme pumpen igång igen och fungerade precis som det är tänkt. Det är plusgrader och all snö smälter i rask takt och jag märkte att det droppade från hängrännan utan för köket, när jag kollade närmare så såg jag att det berodde på att det inte finns någon takfotsplåt vilket Artur redan påpekan men här saknades det i hörnet där dom hållt på att riva och byggt igen så jag sa till Artur att fixa det så att det inte står och droppar och gör träet surt. Han muttrade lite men fixade det sen. Jag fick även meddelande från posten att jag kunde hämta upp delarna till central-dammsugaren som jag beställt. Vi måste ju ha ett nytt uttag så att slangen når till den nya delen. Tanken är att det skall sitta vid öppningen mot vardagsrummet och Artur har borrat hål för röret. Dom kommer montera anslutningen nästa vecka så det är enda väggdelen utan gips förutom en bit på toaletten där rörmokaren måste dra rör innan dom sätter igen. Jag, Ulli och Karma var även iväg till en färgbutik på Värmdö för att försöka bestämma färgkoderna vi ska ha till köket och kontoret. Jag pratade med Mazek och han kan blanda i pigment i grundfärgen så kan vi ändra oss lite till mörkare eller ljusare när det skall strykas sista gången. Det vi valde nu är en ganska mörk grå i köket och en olivgrön färg på kontoret. Vi hoppas verkligen att köket kommer bli bra färgmässigt.

Liten bit kvar som skall gipsas, annars köket helt klart

Tror köket är redo för grundmålning

Inte så stor gips och OSB hög kvar

Kompressorn på sin rätta plats. Elkabeln provisorisk, annars bara en planka panel kvar


söndag 3 februari 2019

Tillbyggnad Vecka 14

Natten mellan Söndag och Måndag kom det en hel del snö så jag misstänkte att Artur och Mazek inte skulle dyka upp förrän tidigast vid lunch. Det stämde bra men Elektrikern dök upp strax före åtta och började dra elen invändigt. Snickarna färdigställde takfoten mot parkeringen och elektrikern drog rör och kablar runt kontoret och toaletten.

Eldosor och kablar in till kontoret

Eldosa i taket på kontoret

Färdig takfot sånär på spotlights
På Tisdagen dök allihop upp vid halv åtta och började jobba. Elektrikern drog färdig all el i kontor och badrum och jobbade sig smått bort mot köket innan dagen var över. Artur och Mazek flyttade provisoriskt på luftvärmepumpen och rev panelen på befintlig vägg bredvid burspråket för att senare kunna flytta ut den i linje med nya panelen. Dom monterade även röret i väggen där luftvärmepumps ledningarna skall ligga och reglade halva den väggen. Efter lunch isolerade dom det sista lagret inne på kontoret och hann sätta en del OSB innan dom gick för dagen.

Värmepumpsledningarn skall dras om och läggas i röret

Elen i kontoret är klart

Halva väggen i kontoret täckt med OSB

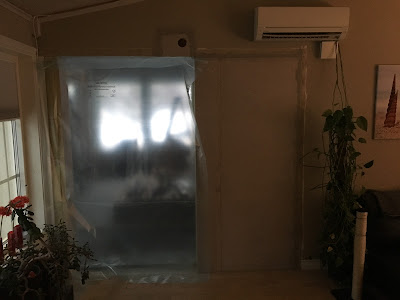

Natten mellan Tisdgag och Onsdag hade jag en riktigt skit-natt då jag vaknade vid två och det slog mig att dom måste öppna upp väggen mot vardagsrummet snart om dom skall kunna komma vidare. Det innebär då att vi inte kan låsa huset och att det kommer bli svårt att hålla värmen då det inte är någon dörr på tillbyggnaden. Jag grubblade på det resten av natten.
Jag var inte hemma under Onsdagen men jag hann prata med Artur innan jag åkte och kollade hur dom tänkte med vägg och dörr och mycket riktigt så skall dom riva snart. Artur insåg problemet och skall montera dörren den här veckan. Elektrikern drog klar elen i kontoret och Artur och Mazek hann nästan klart med att sätta gips på väggarna i kontoret.

Nästan hela kontoret täckt med gips
På Torsdagen var bara Artur & Mazek på plats och dom satte ny panel på väggen mot burspråket så det hamnar i samma linje som väggen på andra sidan dörren. Dom monterade dörren i köket och gipsat hela kontoret och spacklat en första gång. Innan jag åkte på morgonen sa Artur att det var 50% chans att Bosse skulle komma under dagen för att mäta fukten i plattan igen men att 50% betyder 0% i princip när det gäller Bosse. Om inte idag så imorrn var det 100% och det är det samma som 50% chans. Bosse hade inte varit där under Torsdagen. Artur berättade att på måndag kommer han öppna upp väggen mot befintlig bodel och då skall luftvärmepumpen kopplas ur och förhoppningsvis kopplas in igen. Vakuumpumpen står här och det ska förhoppningsvis gå utan problem att koppla in den igen.

Ny panel mot burspråket

Dörren monterad

Första omgången spackel i kontoret
Under fredagen satte dom foder runt dörren, Installerade en ventil i kontoret, spacklade kontoret igen och börjat sätta OSB ut mot köket. Elektrikern hann klar med elen på toaletten. Han har satt elen i större delen av köket och det som återstår är väggen mot vardagsrummet som han kan påbörja på måndag eller tisdag samt elen i taket för spotlights. Jag pratade med Artur om överhänget utanför köksdörren, om dom bara sätter panel kommer det bli paradiset för getingar att bygga bo i det utrymmet så jag kollade om dom kunde montera en lucka så att man kan ta sig upp dit för att ta bort eventuella getingbon. Artur tyckte det var en bra ide och förslog att dom kunde lägga OSB skivor också för att få till ett enkelt golv så det blir ett kallföråd. Det började snöa kraftigt innan lunch och hela bunten åkte vid halv två.

El i nästan hela köket

Dörrfoder på plats

Ventilation i kontoret
Dom dök aldrig upp på Lördag som utlovat och jag gissar att dom jobbade med snöröjning istället. Jag kontrollerade så att vakuumpumpen gick att ansluta till luftvärmepumpen och det gjorde den tyvärr inte. Efter kontakt med min kusin fick jag veta att jag behöver en R410 Adapter. Det går inte att köpa på konsumentbutiker utan bara hos grossister. Jag kollade runt en hel del men till slut beställde jag en på nätet. den kommer ju inte komma till Måndag så vi blir utan LV pump några dagar men vi har ju kakelugn och element så det är ingen fara.


söndag 27 januari 2019

Tillbyggnad Vecka 13

Måndag morgon var det för året rekord kallt på -13 grader men killarna dök upp som vanligt. Elektrikern var också på plats och drog fram rör för takfotsbelysning. Tanken är att all takfotsbelysning ska gå på samma slinga som befintlig så det blir lite småmeck att dra den elen från befintlig del till den nya men han har koll på det. Inomhus slutförde dom isoleringen av taket, totalt 30cm. Danne var förbi på Söndagen och varnade lite för köldbrygga iom att ingen isolering ligger rakt under takstolarna utan bara emellan och förslog att man lägger 5cm isolering mellan läkten som skall på innan panelen. Jag pratade med Artur och dom skulle inte isolera mellan läkten då dom följer konstruktionsritningen, jag vill att det ska bli så bra som möjligt så jag planerade att kolla med Bosse hur dom tänkt. Jag fick också besked av Artur att köket kan levereras vecka sju så jag ringde till Elgiganten och sköt på leveransen till den 13 Februari.

El förberett i takfoten

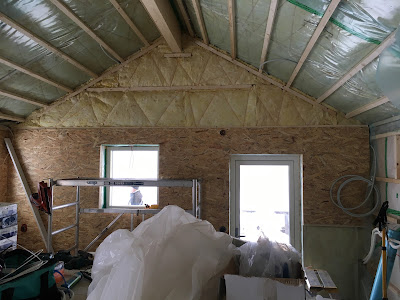

All isolering i taket på plats
Tisdag morgon var mycket mildare än dom senaste dagarna och dom lär få ett behagligt klimat inne i utbyggnaden. Jag ringde till Bosse och nämnde att jag vill att dom isolerar mellan läkten i taket. Han sa att han skulle kolla med elektrikern om det blev problem med spotlightsen som ska vara infällda men trodde inte det då det är LED och dom blir inte så varma. När tisdagen var klar så hade dom isolerat hela taket, plastat in det och satt läkt.
Taket inplastat och reglat
På Onsdagen var det tänkt att Bosse och elektrikern skulle dyka upp. Bosse skulle mäta fukten i plattan och elektrikern skulle börja dra el men dom kom aldrig. Fick höra Torsdag istället. Artur & Mazek reglade upp inneväggarna samt golvbjälklaget till loftet. Det blir lite problem att placera elcentralen där det var tänkt då trappan till loftet kommer hamna ivägen för rören så vi snckade om att sätta elcentralen inne i kontoret över vattenfördelaren till värmegolvet.

Väggen mellan Kontoret och köker börjar ta form
Varken Bosse eller Elektriker dök upp under Torsdagen. Killarna fortsatte med inneväggarna och dom hann göra klart loftet med golv och vägg på gaveln. Så nu kan man krypa runt uppe på loftet, det blir kryphöjd. Ren förvarings yta för kartonger och dyligt samt att det får fungera som en datacentral.

Loftet saknar bara innertak och vägg mot köket
 På Fredagen dök både Bosse och Elektrikern upp. Bosse mätte fukten i plattan och den måste torka mer innan man kan lägga golv. Dom pratade om att ta dit en avfuktare alternativt hyra en temporär elpanna så att dom kan slå på golvvärmen. Det blir lite krångel med placering utav elcentral och elpanna och nu har vi bestämt att både elcentral och elpanna kommer installeras inne på kontoret. Elpannan på väggen över fördelaskåpet och elcentralen in mot kontoret där det gula elröret kommer upp. Det begränsar möbleringsmöjligheterna på kontoret lite men det går att lösa. Elektrikern började montera eldosor och dra rör. Artur och Mazek rev panelen på befintlig vägg och började också montera takfotsbrädorna. Jag har kollat igenom hur man gör för att flytta en luftvärmepump och min kusin som jobbar med sånt har verifierat hur jag ska gå till väga. Jag kommer behöva en vakuum pump vid installationen och trodde Benke hade en men den han hade då vi en gång installerade pumpen var lånad så jag har beställt en egen nu. Lika bra att ha en så kan man också fylla på kylmedium själv i framtiden. Verkar som om vi kommer koppla ur pumpen runt Onsdag, hoppas jag hinner få pumpen innan dess så jag kan koppla in den strax efter igen.
Det blev inget Lördagsjobb för grabbarna den här helgen heller.

Panelen riven. Luftvärmepumpen skall kopplas ur och rören dras om.

Inneväggarna uppreglade samt el påbörjad

Elektrikern har placerat ut dosor

Takfoten nästan klar. Spotlights skall monteras innan sista panelen antar jag
