söndag 31 mars 2019

Tillbyggnad Vecka 22

Larmkillen var på plats klockan åtta för att slutföra Larminstallationen. Maciek, Artur & Gregor kom vid nio och hade med sig en liten grävmaskin på ett släp för att kunna schakta bort sten och grus för byggandet av altanen. På förmiddagen åkte jag till vårdcentralen för att kolla upp min hosta så jag inte håller på att få Lunginflammation. Det var Akut Bronkit och det är jobbigt på nätterna men det kommer gå över utan medicinering. Hur som helst ringde Larmkillen mig när jag var där och meddelade att han inte kunde koppla in dom nya rörelsedeckarna då centralen är full. Herregud, sånt kollar man väl innan. Centralen är så gammal så han trodde det skulle bli svårt att hitta ett expansionskort och tyckte det var bättre att installera ett nyare kort. Suck, jag trodde det skulle bli en snabb och enkel installation men icke. Får se var det slutar. Byggarna göt plintar under tiden jag var i väg. Efter lunch ringde jag Bosse för att kolla status på kökskakel, diskbänkskåp och elpanna. Han sa att plattsättaren skulle komma denna vecka men Bosse skulle ringa och dubbelkolla, vore skönt att få det klart snart. VVS killen skulle komma och fixa diskbänkskåpet någon dag framöver men Bosse väntade fortfarande på svar från VVS hur dom vill lösa problemet med elpannan. Vid två-tiden hade killarna gjutit kragen till alla plintar och kunde inte göra mer för dagen så dom åkte hemåt.

Formarna på plats

Fundamentet för ena pelaren

Gammal altan
Killarna var på plats strax för nio på tisdagen och hade med sig pelarna som skall stötta upp uthägnaden framför fönstret, dom göt fundamenten till pelarna igår så det var bara att kapa och skruva fast. Kvart över nio kom IKEA med möblerna till Karmas rum. Säng, skrivbord, stol och garderob. Medan gregor fortsatte gjuta plintar till altanen på framsidan så monterade Artur och Maciek pelarna och satte sista panelen på undertaket samt gjorde en lucka. Dom göt sedan plintar för altanen mellan huset och gästfriggan och rev den befintliga altanen för gästfriggan. Jag fick under dagen ett mail från kommunen med slutbeskedet, skönt att det är avklarat. Killarna drog vid tre och jag monterade Karmas säng och skrivbord så det var klart innan hon skulle sova. Snacka om nöjd tjej!

Gjuter plintarna

Karma slipper äntligen sova på golvet

Lucka till förrådet

Fundamenten framför sovrummet

Gammal altan till friggan riven
Maciek och Artur kom vid sju på Onsdagen. Dom tog bort formarna till plintarna och lastade tillbaks singel. Sedan slutförde dom luckan till förrådet i taket utan för köket innan dom betade av saker invändigt från besikningsprotokollet. Plattsättaren dök upp och mätte lite innan han åkte igen, han skall komma på Torsdagen med en kollega och kakla köket. Maciek & Artur var klara vid halv elva och åkte vidare till ett annat jobb. Skönt med lite lugn och ro! Jag monterade karmas nya garderob, rullgardiner och gardinstänger på kvällen.

Plintarna klara

Luckan går att stänga

"Tröskel" mellan gammal och ny del klart. skiljer ca 4cm (Skulle varit plant men nått blev fel)
Artur och Maciek kom vid sjutiden och började med att riva trappan på altanen och den bit som sticker ut på framsidan. Vid halv tio kom Mistral med virke till altanen och hämtade samtidigt upp en byggnadsställning som stått kvar på tomten ett tag. Under tiden Mistral lastade på och av dök även plattsättaren och hans brorsa upp för att sätta kökskakel. Kaklet kom upp på ca 3 timmar och jag tycker det blev skitsnyggt. Artur och Maciek hann regla upp hela framsidan innan dom åkte vid fyratiden.

Altan-virke på plats

Fix på väggen och kakel på väg upp

Byggarna blandar gamla och nya reglar

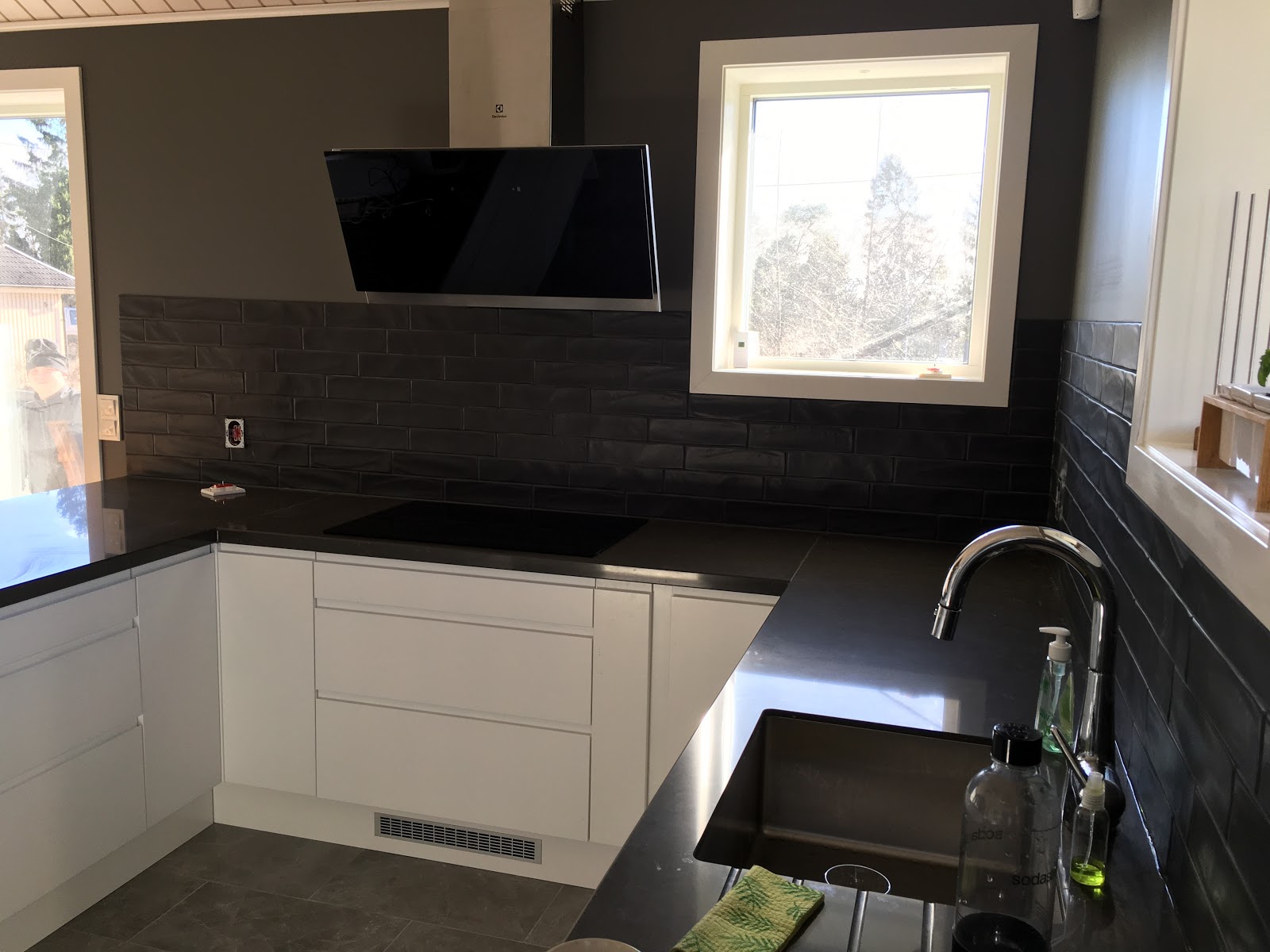

Kaklet uppe

Snyggt enligt oss, men smaken är ju personlig

Nu ska trallen på

Kaklet har liv vilket vi gillar
På fredag morgon körde dom igång vid sju och körde på tills klockan var två innan dom gjorde helg. Dom rev gammal altan utaför köket och satte en del ny altan.

Nu är det bara att gå ut från köket, trevligt.

Blir en brytning mellan nytt och gammalt, får se om det går att slipa upp det gamla.
På Lördagen var bara Maciek på plats och han kom vid nio och höll på till två. Han fortsatte med altanen och han hade nog hoppats bli klar ända fram till kanten men har ca 3 rader kvar.

Vi grillade på lördagen, väldigt trevligt.

Några rader kvar, en trappa och staket.

lördag 23 mars 2019

Tillbyggnad Vecka 21

På Söndag kvällen fick jag lägeskontrollen skickad till mig och märkte att fasadens yttermått är ca 20cm större i båda riktningar än på bygglovsritningen. Det ska nog inte vara något problem då vi är långt under totalarean och vi är långt från tomtgränsen. Jag satte mig och gjorde en relationsritning som jag kommer ge till kommunen.

Elektrikern kom nästan prick sju måndag morgon och han hade med sig intyg och testprotokoll på elinstallationen. Han fixade spotten på toaletten, armaturen på loftet och satte tillbaks gamla eldosor i det nymålade gästrummet. Han behöver komma tillbaks igen när plattsättaren skall kakla köksväggen men annars är han klar för nu. När han åkte vid nio kom både Maciek och Artur och hade med sig ett släp som skall fyllas med byggrester. Dom hade även med sig lister på släpet. Fram till lunch jobbade Artur & Maciek med att färdigställa gästrummet och det blev helt klart vid lunch så vi kan börja flytta in kartonger dit i veckan. Jag ska försöka montera ner en stor pax garderob som nu står i Karmas rum och montera upp den i gästrummet utan att den blir skev. Efter lunch fyllde Artur & Maciek släpet med spillvirke.

Strax efter två kom Danne och vi började gå igenom all dokumentation som kontrollplanen kräver och vi hittills fått in. Tjugo minuter senare dök besiktningsmannen upp och en liten stund senare även Bosse. Besiktningmannen besiktade allt grundligt och ställde massor med frågor. Under tiden han höll på kom en representant från kommunen för slutsamråd. Kommunen var inga konstigheter och snabbt avklarad och vi har fått vårt slutbesked muntligen och får det skriftligen om några dagar. Däremot hittade besiktningsmannen väldigt många småsaker att anmärka på och tyvärr två stycken allvarligare saker och meddelade att han inte godkänner entrepenaden. Dom två allvarliga sakerna är att värmepannan måste installeras i ett våtutrymme, den kan alltså inte hänga på väggen i kontoret som den gör nu. Den andra allvarliga saken var att diskbänkskåpet inte är tätt. Besiktningsmannen rådde oss till att inte betala någon mer faktura innan detta är åtgärdat och han kallade till återbesiktning om en månad. Suck, jag vill att det här ska vara klart och över men det kommer alltså dra ut på tiden ännu mer. Jag vet inte hur dom ska få till en bra lösning på värmepannan heller, att sätta den på toaletten nu som det var tänkt från början känns oerhört krångligt, vi får de hur det slutar. Fick även besked från Bosse att plattsättaren inte hinner sätta kakel den här veckan men det kan vi leva utan. Artur & Maciek fick upp köksfläkten under tiden besiktning och slutsamråd pågick men det krånglade då röret som dom hade införskaffat inte passade. På kvällen satt jag och granskade BBR (Boverkets bygg regler) men det står ingenting om slutna system som värmegolvet är. Det hänsvisas bara till varmvattenberedare som så klart är mycker mer kritiskt vid ett läckage på grund av trycket och volymen. Det är lite luddigt och en tolkningsfråga men vi måste ju vara på den säkra sidan om det skulle bli ett läckage så att försäkringar täcker.

Gästrummet färdigställt

Köksfläkten på plats

Elpannan måste sitta i våtutrymme (SUCK)
Maciek & Artur kom vid halv åtta på tisdagen och hade med sig ett nytt rör till fläkten och kökskakel på flaket. Jag ringde först tillverkaren av pannan och dom hade ingen åsikt om installationen, garantin på pannan kommer gälla oavsett. Jag skickade sedan ett mail till Säker Vatten som är en branch organisation för VVS för att fråga vad dom anser om installationen. Maciek och Artur monterade röret till fläkten och nu passade det bättre. Efter fläkten monterade Artur ett dörrstopp på toaletten så inte handtagen slår mot väggen när man öppnar dörren för hastigt. Efter det började dom kapa och montera alla taklister i köket. Dom monterade en ventil mellan köket och loftet, målade undersidan av trappluckan, limmade en stag i ett av hörnskåpen som antagligen knäckts vid motering av bänkskiva, justerade skåpluckor, lade spånskivor som golv i undertaket så det blir ett förråd. Bara luckan som saknas men först måste dom montera pelarna och sista panelen. Det som återstår invändigt nu förutom en korrigering av dom punkter besiktningsmannen hittat är en tröskel mellan gammal och ny del, kakel över bänksksiva och ommålning utav köket. Utvändigt är det pelarna för undertaket, luckan, återställa altan, ny altandel samt målning. Vid tjugo över tre var dom klara för dagen och åkte. På kvällen fick jag besiktningsprotokollet och det var 69st anmärkningar varav två allvarliga som sagt. Bosse har en månad på sig att åtgärda hela listan.

Bara kakel som saknas nu

Brandvarnaren på plats

Underaket klart och ett golv så vi har förrådsutrymme
Killarna var iväg på annat jobb på Onsdagen och det var skönt att få en dag med lugn och ro. Jag fick svar från Säker Vatten och dom hävdar att det skall finnas en golvbrunn i det utrymme där en elpanna står. Det låter konstigt tycker jag då det är ett slutet system med några få liter vatten i. Jag ringde leverantören av värmesystemet och i vår installation är det 23 liter vatten. Men är det så reglerna är och VVS firman inte har haft koll på detta är det ju katastrofdåligt. Det enda sätt jag kan komma på att uppnå kraven för Säker vatten är att bygga ett litet våtutrymme på ca 1,5 * 1,5m med golvbrunn på loftet och flytta upp elpannan dit. Avloppet från golvbrunnen borde vara lätt att ansluta mot avloppet för tvättstället på toaletten. Det kommer ju innebära att man behöver förutom att bygga våtutrymmet på loftet behöver öppna väggen en bit på kontoret för att dra och koppla rör.

Torsdag morgon dök dom upp igen och hade med sig mer lister och en ekbräda som skall bli en tröskel mellan ny och gammal del. Dom satte dom sista listerna förutom den på väggen där elpannan sitter då den ändå måste bort igen då dom löser problemet. Jag ringde Bosse och sa att dom måste koncentrera sig på att åtgärda anmärkningarna på gästrummet och Karmas rum först så vi kan börja använda dom rummen och beställa möbler till Karma. Stackarn sover fortfarande på en madrass på golvet utan möbler. Jag nämnde även svaret från Säker vatten och ideén om pannan på loftet, Bosse lät ju inte helt glad men det är deras ansvar att göra det rätt. Han hade kollat upp vad som skall göra med diskbänkskåpet och det lät som att det kommer lösa sig. Dom blev klara med gästrummet på förmiddagen så det går att montera ner garderoberna som temporärt stått i Karmas rum och montera upp dom i Gästrummet. Dom fortsatte under dagen att fixa till punkterna från besiktningsprotokollet. Bland annat så fogade dom glipor i fönstersmygar och gerningar med akrylfog. Jag fick slutrapporten från Danne (Kontrollansvarig) och han sa att Kommunen kommer ge slutbesked med en anmärkning och värmepannan och vi ska skicka in info när det är åtgärdat samt under året som kommer ska vi skicka in en radonmätning som skall göras under vinterhalvåret. Vid tre åkte var dom klara för dagen.

Först dök Maciek och Artur upp vid halv åtta och strax efter kom Mistral med lastbilen så både jag och Ulli fick springa ut och flytta på bilarna. Mistral skulle hämta överblivet material och helt plötsligt blev det mycket renare på tomten. En ställning blev kvar som han inte fick plats med. Maciek & Artur fortsatte med att åtgärda punkterna från besiktningen både inne och ute. Vid nio kom en tekniker från Lås&Larm teknik för att installera 2st rörelsedetektorer i nya delen samt fixa till den som hängde löst i Karmas rum då den förut satt i hörnet på kontoret på väggen mot Karmas gamla rum. Elektrikern har förberett kabel till dom nya rörelsedeckarna så någon kabel slapp han dra. Maciek målade i alla synliga dyckert  i fönser och dörrkarmar. Artur formade en ekbräda till en tröskel och limmade dit den mellan kök och vardagsrum. När limmet torkat så går det att olja skivan. Larmteknikern var tvungen att avbryta vid tre och hann inte klart så han kommer tillbaka på måndag morgon för att slutföra installationen. Jag pratade med försäkringsbolaget och dom sa att ersättning för vattenskador kommer betalas ut med den lösning vi har på elpannan idag, det måste vara enligt BBR så lösningen med elpannan måste göras om.

Var tvungen att knacka bort betong

Och regla upp ett fall

Fastlimmad och väntar på att oljas

PAX garderoberna flyttade till gästrummet

Karmas rum väntar på möbler

Rörelsedeckare monterad i köket

Rörelsedeckare på kontorer också på plats

Tomten börjar bli ren
Inget lördagsjobb den här helgen. Vi beställde möbler till Karma från IKEA. Säng, madrass, skrivbord, garderob, stol, rullgardiner m.m. Ulli var till sopstationen och slängde skräp.


lördag 16 mars 2019

Tillbyggnad Vecka 20

Maciek & Artur kom vid 07:30 och Maciek spacklade väggar och tak i gamla köket samt målade väggen i hallen medan Artur justerade lite fel i köket jag påpekade samt lister runt fönster och dörrar. Vid tio kom rörmokaren och monterade toalett samt kommod och blev under dagen helt klar med allt VVS jobb. Vid fyra åkte jag och Ulli till Värmdö Kakel för att välja kökskakel. Det är ju beslutsångest deluxe men vi valde ut en bunt olika prover som vi fick låna med oss hem så vi kunde titta hemma på plats vad som blir bra tillsammans med väggar, kök och bänkskiva. Vi var inne på vitt eller ljusgrått i olika former. På kvällen när vi var hemma och kollade så tyckte jag att det skulle bli snyggt med ett kakel i nästan samma färg som väggen och Ulli höll med så vi beslutade oss för ett kakel på provkartan som var väldigt likt väggen färgmässigt.

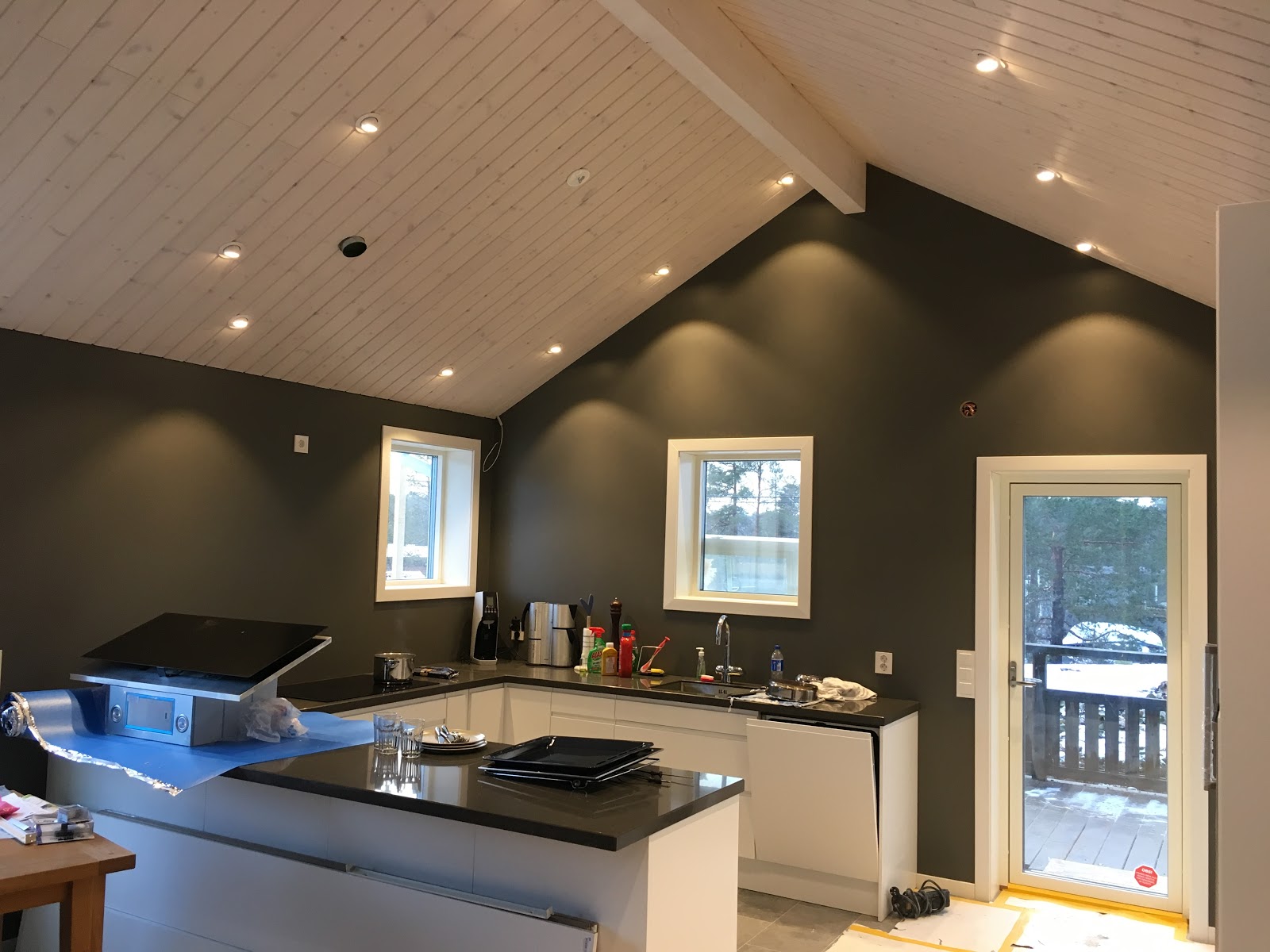

Vi använder det nya köket försiktigt

Maciek & Artur var på plats som vanligt Tisdag morgon och det var samma rutiner som på måndagen där maciek målade och spacklade medan Artur monterade lister i kök och dörr till toalett. Plattsättaren kom på förmiddagen och satte silikon i alla hörn och nu är även han helt klar med toaletten. Vi pratade lite om kökskakel och jag visade honom vilket vi valt och det var inga problem. Vid fyra åkte jag till kakelbutiken och lämnade tillbaka proverna samt beställde det kakel vi beslutat oss för.


På Onsdagen dök först elektrikern upp vid åtta och han gav sig direkt på att få igång elpannan till vattenvärmen. Sedan fortsatte han med att installera dimmrar till spotlights i köket, tyvärr hade han fått med sig fel led drivers så dom små led lamporna i fönstren kunde han tyvärr inte slutföra för dom han hade med sig fick inte plats i dosorna. Maciek spacklade återigen gamla köket medans Artur satte lite lister, bytte den förstörda luckan i köket, städade på gården lite, slutförde takfoten och började med undertaket utanför nya köket. Bosse kom vid tre för att gå igenom kontrollplanen inför slutsamrådet. Vi kollade på fläkten om det var möjligt att installera den utan imkanal och istället enbart med kolfilter och det går bra. Dock saknades det delar i kartongen för att kunna göra det så jag kontaktade Elgiganten. Orsaken till att inte installera med Imkanal är att det kommer krävas besiktning av det och Bosse har inte koll på hur det skall göras enligt gällande normer och det finns ingen tid till att få någon ventilationsexpert på plats. För oss är det ok, skulle det bli dåligt så kan vi alltid göra om det senare. Rent generellt är jag rätt stressad över slutsamrådet med kommunen, vi vill att det skall klaffa utan strul men jag tror vi har läget under kontroll. Bosse hade sagt att golvet i gamla köket såg fint ut och tyckte inte det behövde bytas men när jag frågade honom hur dom skulle trolla bort gamla avloppet och anslutningarna för vatten insåg han att dom måste lägga nytt golv även där. Vi kom överens om samma golv som Karma fick på sitt rum och att dom lägger det ovanpå det gamla golvet.

Alla spottar i taket fungerar

Badrumsfläkten igång

Inneväggen på loftet stängd

Värmepannan igång

Maciek & Artur dök upp strax efter sju och medan Maciek slipade och grundmålade gästrummet "gamla köket" så monterade Artur mer lister och hängde upp spegelskåpet på toaletten. Jag ringde till Electrolux service som skulle skicka delarna som saknades i kartongen. dom skulle komma någon gång nästa vecka då dom inte hade dom i lager.

List i öppning monterad

Lister och foder till dörrar klara

Sista biten takfot klar

Lister på toaletten invändigt klart

Gästrummet grundmålat

Gammalt avlopp och vatten på gästrummet


Först dök elektrikern upp nästan prick sju och någon halvtimme senare kom Maciek & Artur. Elektrikern kopplade in alla spottar i fönstren, dom tre sista spottarna i takfoten ute, spottarna utanför kökséntren och spegelskåpet på toaletten. Maciek målade tak & väggar i gästrummet och Artur monterade lister och hängde upp trappan till loftet. Han monterade även provisoriska räcken vid trappen så att byggnadsnämnden blir nöjda med säkerheten på måndag. Sedan städade han på gården och rev bort pappen på golven inne. Jag åkte in till Forum på förmiddagen för att köpa lite elgrejer och när jag kom tillbaks vid elva svängde Danne förbi för att kontrollera det sista inför måndagens besiktning. Han blev lite tveksam över elpannan i kontoret men jag hoppas att VVS killen vet vad han gjorde så att det inte blir något problem. Efter lunch kom även en gubbe som gjorde en lägeskontroll så det är äntligen klart.

Det blir mörklila i gästrummet

Ser mörkt ut men kommer bli fint

Trappan till loftet monterad

Badrumsspegel på plats

Lägeskontroll utförd

Inte mycket kvar nu i köket

Panel på undertaket

Trappan upp till loftet
Det som återstår invändigt är mer lister, tröskel mellan kök och vardagsrum, ommålning kök, köksfläkt, kökskakel, mer målning gästrum, golv gästrum, montering eldosor i gästrum, tryckknapp el toalett, lysrör loft. Utvändigt är det pelare utanför köket, återställning altan, ny altandel, målning och städning. Det som kommer vara kvar att göra efter måndag är bara kökskakel, pelarna, altanen och målningen förhoppningsvis och kanske att gästrummet slutförs under nästa vecka. Men vi får se hur det utvecklar sig.
