söndag 27 januari 2019

Tillbyggnad Vecka 13

Måndag morgon var det för året rekord kallt på -13 grader men killarna dök upp som vanligt. Elektrikern var också på plats och drog fram rör för takfotsbelysning. Tanken är att all takfotsbelysning ska gå på samma slinga som befintlig så det blir lite småmeck att dra den elen från befintlig del till den nya men han har koll på det. Inomhus slutförde dom isoleringen av taket, totalt 30cm. Danne var förbi på Söndagen och varnade lite för köldbrygga iom att ingen isolering ligger rakt under takstolarna utan bara emellan och förslog att man lägger 5cm isolering mellan läkten som skall på innan panelen. Jag pratade med Artur och dom skulle inte isolera mellan läkten då dom följer konstruktionsritningen, jag vill att det ska bli så bra som möjligt så jag planerade att kolla med Bosse hur dom tänkt. Jag fick också besked av Artur att köket kan levereras vecka sju så jag ringde till Elgiganten och sköt på leveransen till den 13 Februari.

El förberett i takfoten

All isolering i taket på plats
Tisdag morgon var mycket mildare än dom senaste dagarna och dom lär få ett behagligt klimat inne i utbyggnaden. Jag ringde till Bosse och nämnde att jag vill att dom isolerar mellan läkten i taket. Han sa att han skulle kolla med elektrikern om det blev problem med spotlightsen som ska vara infällda men trodde inte det då det är LED och dom blir inte så varma. När tisdagen var klar så hade dom isolerat hela taket, plastat in det och satt läkt.

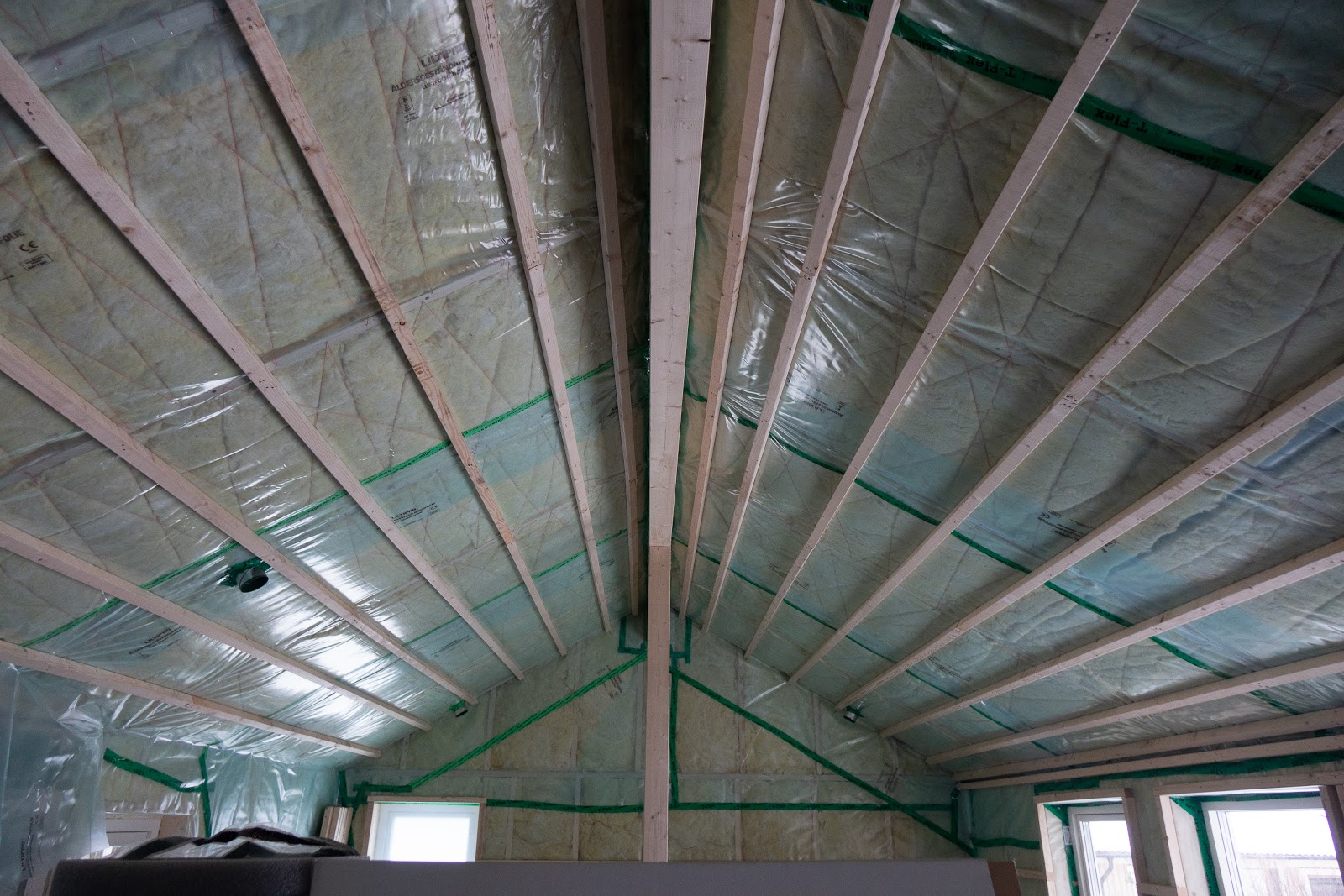

Taket inplastat och reglat
På Onsdagen var det tänkt att Bosse och elektrikern skulle dyka upp. Bosse skulle mäta fukten i plattan och elektrikern skulle börja dra el men dom kom aldrig. Fick höra Torsdag istället. Artur & Mazek reglade upp inneväggarna samt golvbjälklaget till loftet. Det blir lite problem att placera elcentralen där det var tänkt då trappan till loftet kommer hamna ivägen för rören så vi snckade om att sätta elcentralen inne i kontoret över vattenfördelaren till värmegolvet.

Väggen mellan Kontoret och köker börjar ta form
Varken Bosse eller Elektriker dök upp under Torsdagen. Killarna fortsatte med inneväggarna och dom hann göra klart loftet med golv och vägg på gaveln. Så nu kan man krypa runt uppe på loftet, det blir kryphöjd. Ren förvarings yta för kartonger och dyligt samt att det får fungera som en datacentral.

Loftet saknar bara innertak och vägg mot köket
 På Fredagen dök både Bosse och Elektrikern upp. Bosse mätte fukten i plattan och den måste torka mer innan man kan lägga golv. Dom pratade om att ta dit en avfuktare alternativt hyra en temporär elpanna så att dom kan slå på golvvärmen. Det blir lite krångel med placering utav elcentral och elpanna och nu har vi bestämt att både elcentral och elpanna kommer installeras inne på kontoret. Elpannan på väggen över fördelaskåpet och elcentralen in mot kontoret där det gula elröret kommer upp. Det begränsar möbleringsmöjligheterna på kontoret lite men det går att lösa. Elektrikern började montera eldosor och dra rör. Artur och Mazek rev panelen på befintlig vägg och började också montera takfotsbrädorna. Jag har kollat igenom hur man gör för att flytta en luftvärmepump och min kusin som jobbar med sånt har verifierat hur jag ska gå till väga. Jag kommer behöva en vakuum pump vid installationen och trodde Benke hade en men den han hade då vi en gång installerade pumpen var lånad så jag har beställt en egen nu. Lika bra att ha en så kan man också fylla på kylmedium själv i framtiden. Verkar som om vi kommer koppla ur pumpen runt Onsdag, hoppas jag hinner få pumpen innan dess så jag kan koppla in den strax efter igen.
Det blev inget Lördagsjobb för grabbarna den här helgen heller.

Panelen riven. Luftvärmepumpen skall kopplas ur och rören dras om.

Inneväggarna uppreglade samt el påbörjad

Elektrikern har placerat ut dosor

Takfoten nästan klar. Spotlights skall monteras innan sista panelen antar jag



lördag 19 januari 2019

Tillbyggnad Vecka 12

På måndagen satte killarna panel på framsidans övre del och lock panel på delen mot befintliga köket.

Panel klart runt om hela huset
Under Tisdagen monterade dom ner byggställningen och monterade stuprör och hängrännor. Artur undrade när Elektrikern skulle komma så han kunde slutföra takfoten. han vet inte var spottarna skall sitta. Jag sa att jag har ritningen på elen och han ville ha den, jag ringde till elektrikern för att dubbelkolla så att han inte tänker ändra något och skrev sedan ut en kopia till Artur. Elektrikern var förkyld och sa att han siktade på att komma ut på Måndag.

Stuprör & hängrännor

Byggställningen borta

Framsidan i stort sett klar förutom takfoten

Baksidan klar också, bara dörr som fattas
På Onsdagen slutförde dom hängrännorna och monterade dörren mot befintliga köket. Dom monterade också ventilationsrör i taket vilket var lite underligt då jag har sagt till Bosse att jag måste få en offert på ventilationen innan jag bestämmer om vi ska ha FTX eller ej. Dessutom förklarade Artur att dom skulle börja isolera taket och tydligen ska dom inte sprutisolera som det var sagt tidigare utan lägga traditionell isolering. Jag stämde av med min KA vad det innebar men det ska inte betyda något för mig. Blir bara mer jobba för killarna. Jag ringde iaf Bosse och frågade om ventilationen och han lovade att kolla upp vad det skulle kosta och återkomma.

Dörr monterad mot befintligt kök

Redo för isolering utav tak
På Torsdagen dök dom inte upp förrän klockan var tolv. Bosse har snöröjningsuppdrag på Tyresö och killarna var och sandade Tyresös gator på förmiddagen. Det hände ingenting förutom att dom bar in material i huset och organiserade inför isolering utav taket.

På fredag morgon fick jag offerten för FTX ventilation och ny luftvärmepump. Ventilationen var dyrare än en offert jag fått tidigare från en annan firma och var en bra bit över dom 100 tusen som det absolut max skulle kosta enligt det första muntliga beskedet. Luftvärmepumpen skulle kosta 32.000:- inklusive installation vilket var ett skämt då om man googlar lite lätt hittar folk som fått samma modell installerad för 18.000:- Så jag tackade nej till både ventilation och ny luftvärmepump, vi tar det separat om det blir pengar över. Jag meddelade Bosse och sa att dom får göra vad dom vill med rören dom redan hängt upp, jag kommer inte betala för det iaf. Så tills vidare blir det självdrag med en pax fläkt på toalett och kanske i kök. Jag har kollat upp hur man gör när man ska flytta en luftvärmepump så det ska nog gå bra att koppla ur den vi har och dra om rören och koppla in dom igen. Så får den brumma på några år till så länge den orkar.

Taket isolerat till tre fjärdedelar
Killarna isolerade taket vilket såg ut att vara ett riktigt tungt jobb och dom hann klart tre färdedelar med det första lagret (20cm). Artur meddelade att det inte blir något jobb på Lördagen då han fått order hemifrån att inte jobba denna helg.

lördag 12 januari 2019

Tillbyggnad Vecka 9,10,11

Bygget stod såklart helt still under Julveckan och tanken var att Artur skulle komma och jobba Onsdagen den 2a Januari men stormen Alfrid hade härjat under natten och vi var strömlösa på värmdö sedan klockan 06. Artur hade varit hit i stormen men vänt då han insåg att vi inte hade någon ström. Vi eldade med kaminen och när strömmen inte kom tillbaks på eftermiddagen så beslutade vi oss för att åka in till stan och äta middag och gå på bio. Vi fick besked av vattenfall att strömmen skulle komma tillbaks på fredag kväll. På Torsdag morgon var vi fortfarande strömlösa och jag åkte runt halva Värmdö för att leta ett elverk. Till slut hjälpte svärfar mig att boka ett elverk för hyra. När jag kom tillbaks till huset var Artur på plats och hade med sig ett eget elverk. Han hjälpte mig att koppla in det jag hyrt och så fort jag skulle koppla in min dator på sladden så kom strömmen tillbaks, bra men typiskt.

Artur jobbade Torsdag & Fredag med att isolera och plasta invändigt, han visade mig också ett problem med det befintliga huset. Det saknas takfotsplåt runt hela huset vilket har gjort att dom två nedersta raderna råspont är sura och måste bytas och montera dit plåt. Det är ett jobb som måste tas tag i framöver.

Isolering och Inplastning
Karma sov över hos en kompis natten till Lördag och vi passade på att åka iväg för att bestämma klinker under lördagen. Vi var borta hela dagen och vi var helt slut när vi kom hem. Vi har nu bestämt och reserverat klinker till köksgolvet. Vi har gett Bosse uppgifter om vilket klinker vi ska ha i badrum, vilken toalett, kommod, blandare och golv på kontoret. Det vi inte är klar med är vilket kakel vi ska ha ovanför bänkskivan i köket samt vilka golv vi ska ha i det nya gästrummet och Karmas nya rum.

Valet av Laminatgolv på kontoret

Den klinkern blir det i köket

Liten kommod med belyst spegelskåp

Färg på klinker på toaletten
 På Måndagen var Artur på plats själv och han gjorde klar isoleringen, drevade fönstren samt skruvade fast fönsterbläck.

Väggarna färdigisolerade

Fönster isolerade
På Tisdagen så dök både Artur och Mazek upp vid elva och dom började regla upp invändigt. Dom har en byggfläkt inomhus som med vägg isoleringen skapar en behaglig arbetstemperatur invändigt. Under Onsdagen reglade dom klart taket invändigt och har förberett för luftspalten med masonit. Masoniten skall komma på Fredag.

Torsdagen började dom med att sätta panel på baksidans gavel översida. Vid tolv kom Bosse och vid ett kom en Elektriker samt en ventilationskille. Jag gick igenom min skiss på eluttag & belysning med elektrikern och vi gjorde vissa justeringar men han ska nu ta fram förslag på produkter. Ventilationskillen kollade vad som kan göras för att få en FTX ventilation och föreslog att vi skulle använda två små aggregat (separata system) för gamla bo-delen och nya. Tydligen skulle det bli likvärdigt kostnadsmässigt som allt jobb att dra rör genom det befintliga vardagsrumstaket. Planen för att låta innedelen till luftvärmepumpen bli kvar på samma plats är att dra ett grövre rör inuti väggen som rören dras i så det går att byta värmepump utan att riva väggen eller ha rören fult utvändigt. Ska få kostnadsförslag på en ny värmepump så vi kan byta medan vi ändå håller på då den vi har är 11år och har börjat rossla lite.

Reglat för inneväggar

Reglar i taket för luftspalt

Panel på bakre kortsidans övre del

Rören mellan Luftvärmepumpens innedel och ytterdel som skall läggas i ett rör

På fredagen och Lördagen så satte dom foder runt fönstren och satte lockpanel och nu är bakre kortsidan och långsidan helt klart utvändigt. Det är den sida mot nuvarande kök och övre delen av främre kortsidan kvar. Vi har nu bokat en resa till Gand Canaria vecka 10 så då kommer befintligt kök rivas och göras om. Vi räknar nu med att när vi kommer hem 9e Mars så ska vi kunna använda det nya köket och under veckan efter skall kommunen komma för slut samråd. Nu behöver vi veta när dom vill att köket skall levereras då det just nu är planerat till den 29e Januari men jag gissar att dom kommer vilja att det skall levereras under vecka 9. Jag måste ringa till Elgiganten och skjuta på leveransen vilket fall som helst.

Fönsterfoder och lockpanel Baksidan

Främre gaveln inte helt klar

Bakre gaveln helt klar. Sidan mot lilla terassen återstår

Framsidan helt klar
